交流讨论留在本论坛;查完整姓氏源流、郡望堂号、古籍资料,欢迎前往 华世家 huashijia.com

 找回密码
 立即注册
查看: 2|回复: 0

[黎氏胜迹] 珠玑巷黎氏宗祠升级修缮工程日汇总:相关记述

[复制链接]

1万

主题

0

回帖

0

积分

百家姓秀才

★

积分
0
发表于 2018-7-3 03:34:02 | 显示全部楼层 |阅读模式

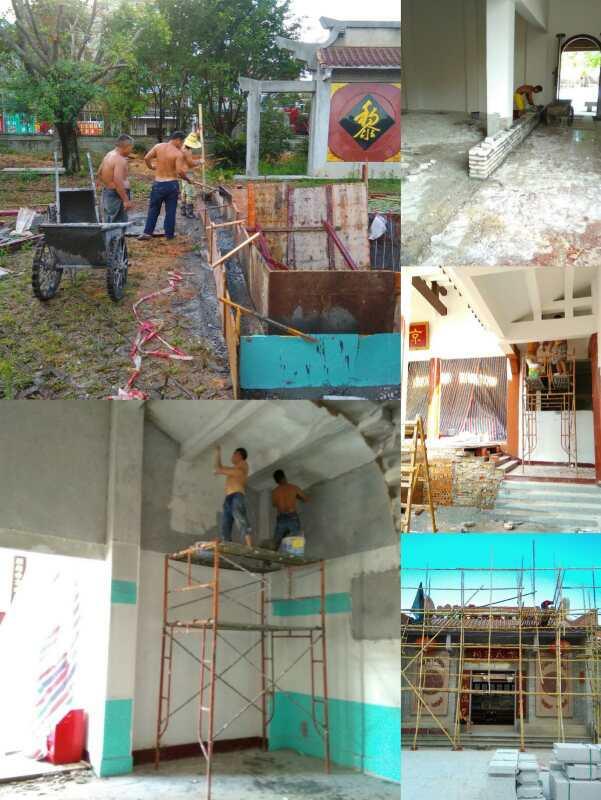

快讯:6月16日下午,黎子流市长亲临南雄珠玑巷黎氏大宗祠察看调研并指导宗祠修缮工作。名准会长、南雄市分管领导、杰雄秘书长、沛生、沛德、兆锦、英芬、天开等陪同调研。黎子流市长详细参观宗祠内外环境后,对目前总体设计和升级修缮工作进展表示肯定,并提出优化方案。

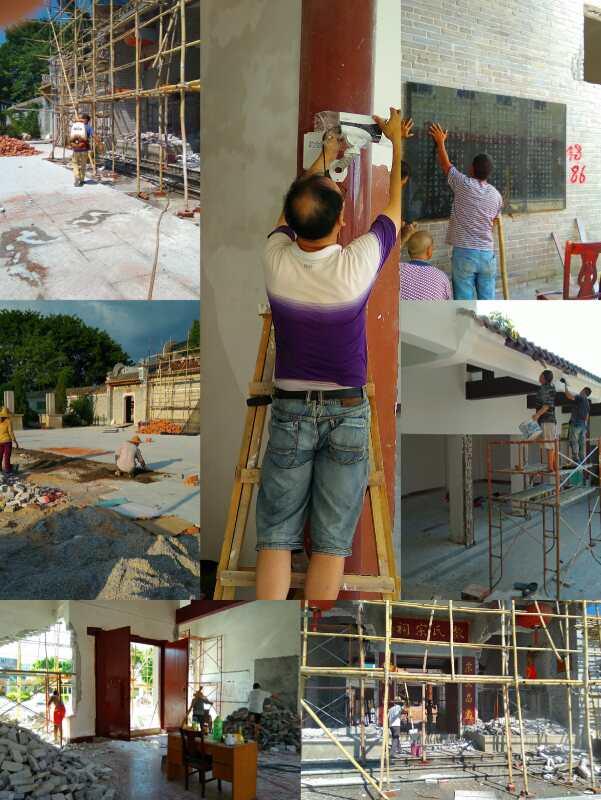

珠玑巷黎氏大宗祠6月16日修缮汇总: 1、宗祠正门广场白石砖铺砌工程继续施工,进度30%。 2、原员工宿舍改造会议厅工程施工继续,进度10%。 3、主殿内顶梁开始油漆翻新。 4、正门内屏风左侧展览馆改造工程,开始门柱砖砌筑,内部翻新,进度20%。



珠玑巷黎氏大宗祠6月17日修缮汇总: 1、宗祠正门广场地面白石砖铺砌开始部分侧石包边。进度45%。 2、原员工宿舍改造工程进度15%。 3、主殿右偏房靠走廊窗开始整改。 4、正门内屏风左侧博物馆开始油批荡,进度80%。 5、中庭两边走廊顶横梁开始油漆翻新进度50%。



珠玑巷黎氏大宗祠6月18日修缮汇总:

1、宗祠正门内牌坊右侧议事厅、休息室改造进度30%。

2、中庭位置开始搭设棚架准备对正门屋顶翻新。



珠玑巷黎氏大宗祠6月19日修缮汇总:

1、主殿右偏房继续按计划改造,进度40%。

2、宗祠正门内牌坊右侧议事厅、休息室改造进度35%。

3、宗祠正门顶与两侧墙上方屋檐处开始升级改造,砌筑锅耳等工序,进度30%。

4、正门广场靠近公众路地面铺砌侧石。进度40%。

5、中庭凉亭横梁开始翻新涂抹白石漆,进度60%。

6、中庭两边展览厅继续油批荡,进度50%

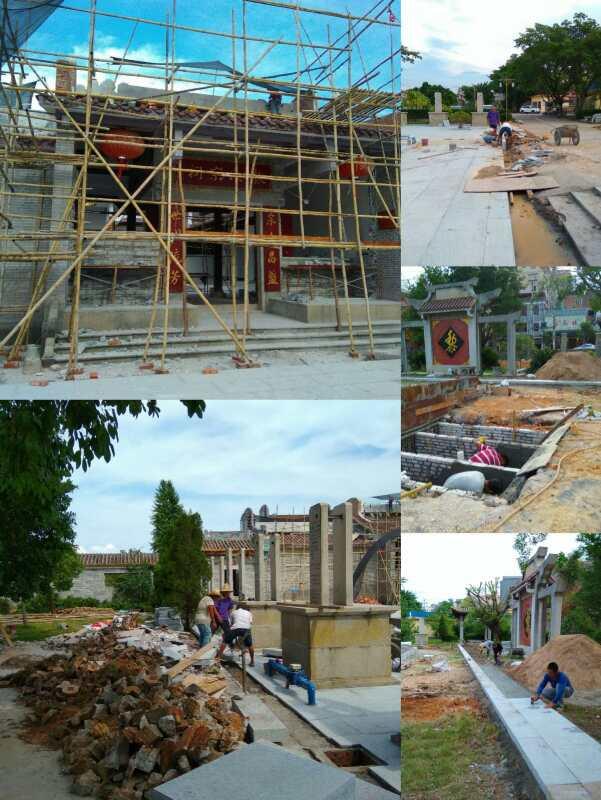

珠玑巷黎氏大宗祠6月20日修缮汇总:

1、荷花池内墙体开始加固工程,进度5%。

2、正门屏风左侧博物馆墙体油批荡,进度95%。

3、员工苏谁宿舍走廊增筑工程,完成红砖砌筑,进度50%。

4、主殿外顶梁翻新油白石漆,进度70%。

珠玑巷黎氏大宗祠6月21日修缮汇总:

1、荷花池内墙体开始加固工程,开始浇筑水泥,进度20%。

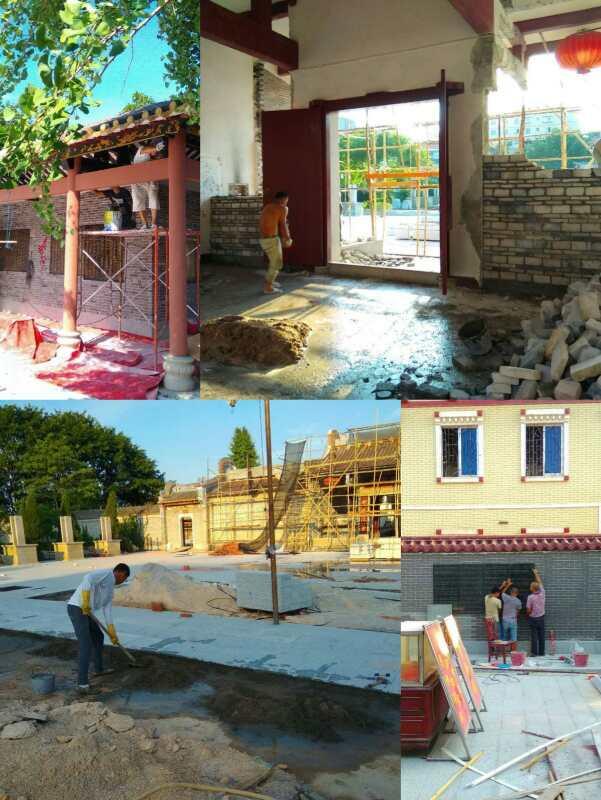

珠玑巷黎氏大宗祠6月22日修缮汇总:

1、宗祠正门屋顶增筑工程继续施工,进度20%。

2、宗祠屋顶开始增设隔热板。进度20%。

3、宗祠议事厅、议事厅对出走廊墙体翻新油批荡,进度80%。

4、宗祠内员工宿舍增筑墙体开始涂抹水泥层。

珠玑巷黎氏大宗祠6月23日修缮汇总:

1、宗祠中庭两侧走廊顶梁、屏风位置顶梁继续油白石漆,进度60%。

2、主殿外两侧墙体开始油批荡,进度70%。

3、正门外广场继续铺砌白石砖,进度45%。

4、荷花池继续加固工程,墙体四周架起挡板,进度30%。



珠玑巷黎氏大宗祠6月24日修缮汇总:

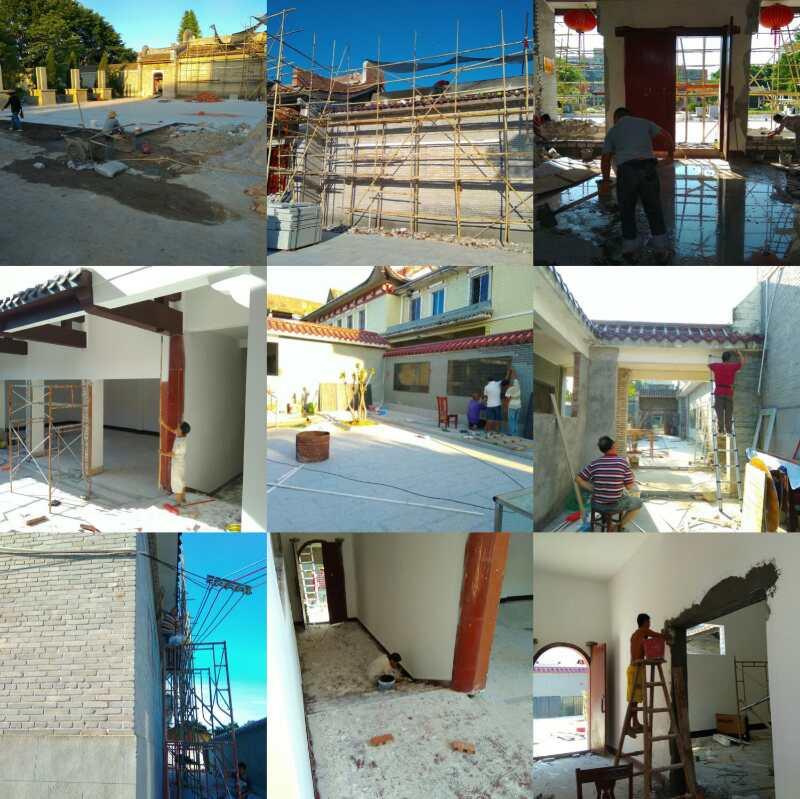

1、“黎”字牌坊前荷花池浇筑水泥护栏,进度20%。

2、主殿右偏房靠后走廊窗已封实,房内墙体开始做批荡前工序,进度30%。

3、正门屏风左侧博物馆开始砌筑门槛,进度50%。

4、中庭两边走廊顶梁翻新油白石漆,进度50%。

5、正门屋顶翻新加筑工程,进度30%。

珠玑巷黎氏大宗祠6月25日修缮汇总:

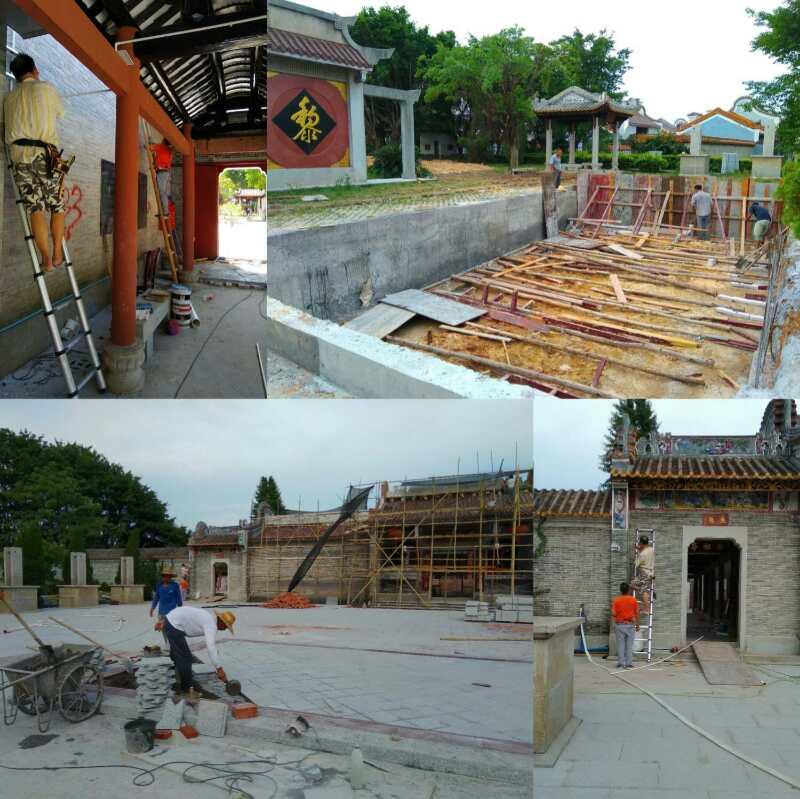

1、“黎”字牌坊前荷花池护栏浇筑工程进度25%。池内继续加固工序。

2、主殿右偏房油批荡,进度50%。

3、正门屏风后走廊顶梁翻新油白石漆,进度70%。



我:

珠玑巷黎氏大宗祠6月26日修缮汇总:

1、宗祠进行第二次白蚁防治工作。

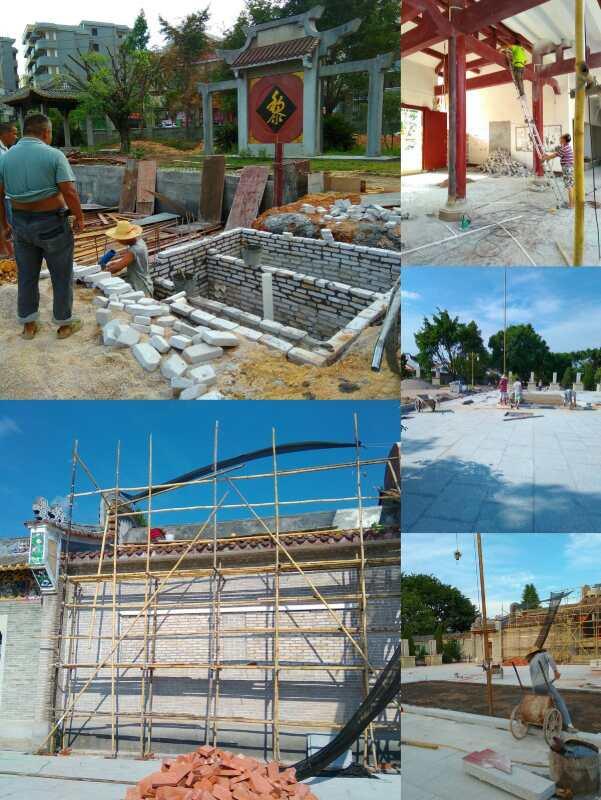

2、宗祠正门广场地面铺砌白石砖工程进度45%。

3、宗祠内开始安装监控系统。

4、宗祠内功德榜经过翻新现重新安装回原位。

5、中庭两侧走廊顶梁、顶瓦继续油漆翻新。

6、宗祠正门开始翻新改造。

我:

珠玑巷黎氏大宗祠6月27日修缮汇总:

1、宗祠正门广场地面铺砌白石砖工程进度45%。

2、宗祠正门两侧增筑镬耳工程,进度20%。

3、宗祠正门继续翻新改造工程,进度5%。

4、中庭两侧走廊顶梁、顶瓦继续油漆翻新。进度80%。

5、宗祠内功德榜继续安装回原位。

6、宗祠右偏园与员工宿舍连接处砖墙、顶瓦翻新工程,进度70%。

7、宗祠主殿后走廊砖墙粉刷翻新。

8、宗祠主殿正门两侧通道墙壁粉刷翻新。进度90%。

9、宗祠正门右侧议事厅改造工程,进度70%。



我:

珠玑巷黎氏大宗祠6月28日修缮汇总:

1、宗祠左偏园走廊顶梁、顶瓦继续油漆翻新。 2、宗祠正门继续翻新改造工程,左右拆墙位置重新砌筑石转,进度30%。 3、宗祠正门广场地面铺砌白石砖工程进度45%。

4 宗祠内功德榜继续安装回原位。

我:

珠玑巷黎氏大宗祠6月29日修缮汇总:

1、“黎”字牌坊前荷花池继续改造,右侧增加池水循环系统安放空间。

2、宗祠广场地面铺砌白石砖进度50%,旗杆位置增筑承台。

3、宗祠正门改造工程进度40%。

4、宗祠正门内旧屏风已拆除,油漆翻新柱梁。

5、正门左右屋顶增筑镬耳工程进度45%。

我:

珠玑巷黎氏大宗祠6月30日修缮汇总:

1、宗祠左偏园走廊柱梁继续油漆翻新进度80%。

2、“黎”字牌坊前荷花池改造工程进度60%。已完成池内四周巩固工序。

3、宗祠正门广场旗杆位置增筑承台进度90%。

4、宗祠正门左右小门指定位置开始增加花纹图案。



我:

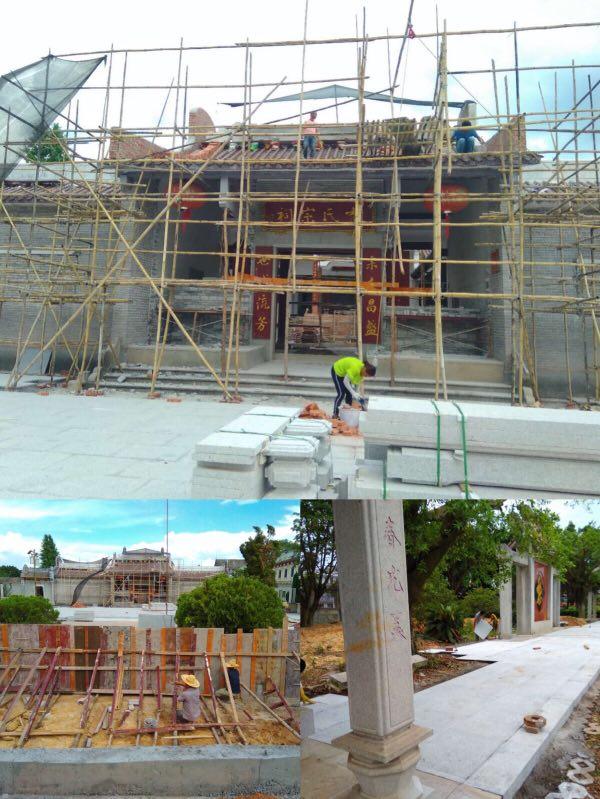

珠玑巷黎氏大宗祠7月01日修缮汇总:

1、宗祠正门顶继续增筑工程,进度45%。

2、正门广场地面继续铺砌白石砖,靠公众路侧继续铺砌侧石,开始铺砌左侧进士旗杆夹后方地面,“黎”字牌坊侧地面开始铺砌白石砖,总体进度55%。

3、“黎”字牌坊前荷花池水循环系统开始墙壁加固工程。

我:

珠玑巷黎氏大宗祠7月02日修缮汇总:

1、宗祠正门屋顶继续增筑工程进度45%。

2、“黎”字牌坊前荷花池继续池底加固工程进度55%。

3、“黎”字牌坊广场地面继续铺砌白石砖进度35%。
您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Archiver|手机版|小黑屋|华人百家姓论坛

GMT+8, 2026-10-19 05:00 , Processed in 0.040593 second(s), 19 queries .

Powered by Discuz! X3.5

© 2001-2026 Discuz! Team.

华世家
查姓氏史料
快速回复回 返回顶部顶 返回列表列
